摘要:环氧防腐自流平地坪(中型防腐·洁净型)的最终性能呈现,60%取决于施工工艺的精细化程度。同样的材料,施工把控不到位,会出现起鼓脱层、针孔气泡、防腐失效、流平不佳等各类问题。本文从施工实操视角出发,深度拆解中型防腐洁净环氧自流平的标准施工工序、不同基层的针对性处理方案、施工常见问题的成因与根治方法,并结合真实行业应用案例,为工程施工与质量管控提供可落地的参考标准。
一、中型防腐洁净环氧自流平的核心施工逻辑
不同于普通环氧自流平,中型防腐洁净型的施工核心是“防腐结构完整+面层致密洁净”双目标管控。既要保证三层结构的防腐连续性,不能出现断点、漏涂;又要保证面涂自流平的镜面效果,无孔隙、无缺陷,实现洁净防尘。
整个施工体系遵循“基层加固→中层防腐→面层洁净”的递进逻辑,每一层都有明确的质量控制点,上一道工序不合格,不得进入下一道工序,这是保障地坪使用寿命的核心原则。
二、不同基层条件的针对性处理方案
基层是地坪的根基,不同的基层状况(新混凝土地面、旧环氧地面、起砂起灰地面),处理方式完全不同,直接套用统一工艺必然出现质量问题。
2.1 新混凝土地面基层处理
新浇筑的混凝土地面,必须养护满28天以上,含水率控制在8%以内,强度达到C25以上,方可施工。

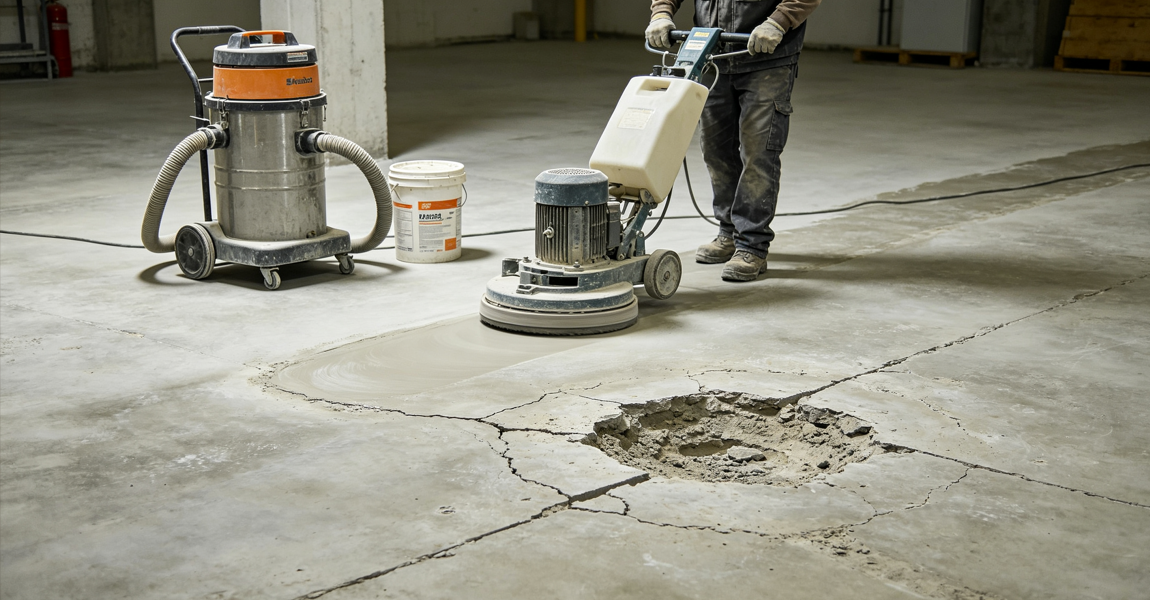

第一步采用金刚石研磨机整体粗磨,清除表面水泥浮浆、脱模剂、泛碱层,露出混凝土新鲜骨料面;第二步对伸缩缝、施工缝进行开槽清理,填充弹性修补胶;第三步对表面坑洞、砂眼用环氧腻子逐个修补找平。
处理完成后用工业吸尘器反复吸尘,确保表面无浮尘、无松散颗粒,粗糙度均匀,为底漆渗透提供合格的接触面。
2.2 旧环氧地面基层处理
旧环氧地面不能直接施工新涂层,需先检测粘结力。如果旧涂层整体粘结牢固,无大面积起壳、空鼓、粉化,可采用细磨整体打磨,拉毛表面,清除油污、污渍后直接施工底漆。
如果旧地坪出现大面积起壳、脱层、粉化、油污渗透,必须彻底铲除旧涂层,直至露出坚实混凝土基层,再按照新地面的处理流程进行修补、打磨、吸尘,避免层间脱落。
2.3 起砂起灰地面基层处理
起砂起灰的老旧水泥地面,是工业改造中最常见的基层类型,处理重点是加固封闭,不能直接上面层。
首先彻底打磨清除所有松散砂粒、浮层,露出坚硬基层;然后涂刷高渗透环氧封闭底漆,分两次滚涂,让底漆充分渗透进基层孔隙,固化松散砂粒,形成加固层;待底漆完全固化后,刮涂一遍环氧中涂砂浆找平,填补麻面缺陷,之后再进入正常施工流程。
三、标准分层施工工艺与质量控制点
中型防腐洁净环氧自流平标准施工分为四大核心层,每层都有对应的工艺要求与质控标准,全程不得偷工减料。
3.1 封闭底漆层:渗透加固,阻断水汽
采用高渗透环氧封闭底漆,按重量比准确配比,搅拌2-3分钟至均匀,采用滚涂方式施工,边角部位用毛刷补涂。
质控标准:用量0.15-0.2kg/㎡,地面完全浸润,无漏涂、无积液、无发白区域;底漆完全固化后,表面无粘手现象,基层砂粒被完全固化,用手擦拭无掉灰。
3.2 防腐中涂砂浆层:构建防腐骨架
这是中型防腐地坪区别于普通自流平的核心层,采用防腐型环氧中涂树脂,搭配石英砂调配成防腐砂浆,用镘刀均匀刮涂,厚度控制在1-1.5mm。
质控标准:刮涂均匀,无漏刮、无堆积,表面平整无明显刮板痕;完全固化后,用120目砂纸整体细磨,清除表面颗粒、凸起,然后彻底吸尘,保证基面平整密实。
3.3 自流平面涂层:成型洁净镜面
这是决定最终外观与洁净性能的关键层。施工环境温度控制在15-25℃最佳,相对湿度≤80%,现场封闭防尘,无关人员不得进入。

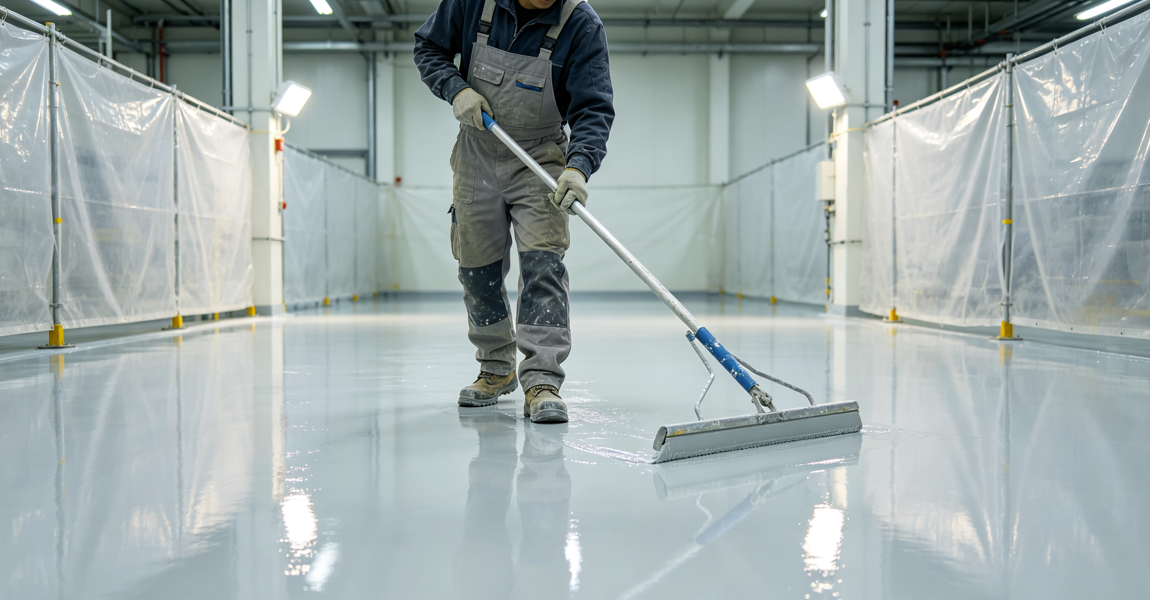

将中型防腐洁净面涂甲乙组分按比例精准称量,低速搅拌3-5分钟,搅拌后静置2-3分钟消泡,然后用专用自流平镘刀匀速刮涂,控制厚度1-1.5mm,总厚度达到2-3mm设计要求。
刮涂完成后,用消泡滚筒沿同一方向轻滚一遍,消除带入的气泡,操作人员穿钉鞋作业,避免留下脚印。
3.4 养护期:保障性能完全释放
施工完成后立即封闭现场,常温下24小时可上人步行,72小时可通行轻型手推车,7天完全固化,达到最佳防腐与洁净性能。
养护期间禁止堆放重物、积水浸泡、尖锐硬物划伤,避免阳光直射暴晒,防止涂层老化变色。
四、施工常见质量问题与根治方法
中型防腐洁净自流平施工中,容易出现一些共性问题,很多是施工细节把控不到位导致的,找准原因就能从根源避免。
4.1 涂层起鼓、脱层
主要成因:基层含水率过高、底漆封闭不到位、基层有油污、旧涂层铲除不彻底。
根治方法:施工前必须检测含水率,超标则做干燥处理;油污区域用专用清洗剂清洗后打磨;旧涂层松动部分彻底铲除;底漆足量均匀涂刷,保证渗透封闭。
修复方式:将起鼓区域完全切除至坚实基层,清理干燥后,按底漆→中涂→面涂的顺序逐层修补,保证新旧涂层衔接平整。
4.2 表面针孔、气泡多
主要成因:材料搅拌速度过快带入空气、施工温度过高、基层孔隙多排气不充分、消泡不到位。
根治方法:控制搅拌速度,低速搅拌;高温时段避开中午施工;基层孔隙多的区域增加底漆用量封闭;刮涂后及时用消泡滚筒消泡。
4.3 流平性差、有橘皮、色差
主要成因:材料温度过低、施工厚度不均、环境粉尘大、接茬时间过长。
根治方法:施工前将材料放在室内预热至常温;严格控制刮涂厚度,匀速作业;施工区域封闭防尘;大面积施工分段进行,控制接茬时间,避免出现固化接痕。
4.4 局部防腐失效
主要成因:面涂漏涂、厚度不足、省略防腐中涂层、基层缺陷未修补。
根治方法:严格执行三层施工工艺,不得省略中涂;施工后全面检查,杜绝漏涂;控制每层厚度均匀,保证防腐层连续完整。
五、各行业应用案例参考
5.1 医药制剂车间应用案例
某制药企业制剂车间改造,原有水泥地面起砂,有药液滴落腐蚀需求,需满足GMP洁净标准。
采用2.5mm中型防腐洁净环氧自流平方案,先对起砂地面做双遍底漆加固,再做防腐中涂,最后施工无溶剂洁净面涂。完工后地面无缝无尘,耐药液、消毒剂腐蚀,顺利通过GMP验收,使用5年无明显腐蚀破损。
5.2 食品灌装车间应用案例
某饮料企业灌装车间,地面长期接触饮料原液、清洗液,油污多,对卫生要求高。
采用2.0mm中型防腐洁净方案,墙根、柱脚做圆弧过渡处理,无卫生死角。完工后地面耐酸碱、易冲洗清洁,解决了旧地面起砂、易脏、腐蚀的问题,符合食品生产卫生规范。
5.3 电子组装车间应用案例
某电子企业精密组装车间,要求无尘防静电,同时接触清洗液、助焊剂等介质。
在中型防腐洁净配方基础上添加防静电组分,厚度2mm,配合接地系统。完工后落尘量达到十万级洁净标准,静电消散快,耐受轻度化学介质腐蚀,满足精密生产环境要求。
总结
环氧防腐自流平地坪(中型防腐·洁净型)的施工质量,核心在于细节管控。针对不同基层制定对应处理方案,严格执行分层施工工艺,做好每一步的质量检验,才能充分发挥产品的防腐与洁净性能。
作为适配中度腐蚀+洁净需求的中端地坪产品,只要施工规范到位,就能实现8-10年的使用寿命,为医药、食品、电子等行业提供稳定可靠的地面支撑。
亿嘉地坪拥有多年防腐洁净地坪施工经验,可针对不同基层、不同工况定制专属施工方案,全程标准化管控,保障工程质量与使用寿命。
